事業執行状況等
●市道真栄里南大浜線の冠水解消に向けた事業実施状況について
市道真栄里南大浜線の冠水対策としまして、石垣市施設管理課におきまして、路面にたまった雨水の浸透と貯水の能力を高める装置を設置しており、同路線の一部で冠水時間の大幅な短縮につながっております。
根本的な雨水排水処理としまして、石垣市下水道課による雨水函渠布設工事の事業執行状況をホームページに掲載することにより、より広く多数の道路利用者の皆様や近隣住民の皆様へお知らせ致します。
石垣都市計画下水道の変更(公共下水道)・・・ 令和4年12月13日
排水区域拡大(汚水・雨水)
石垣市公共下水道事業計画変更認可 ・・・ 令和5年3月7日
排水事業認可区域拡大(汚水・雨水)
雨水函渠幹線基本設計業務・・・ 令和5年2月10日から令和6年2月29日
雨水幹線実施設計業務 ・・・ 令和5年9月28日から令和7年2月29日

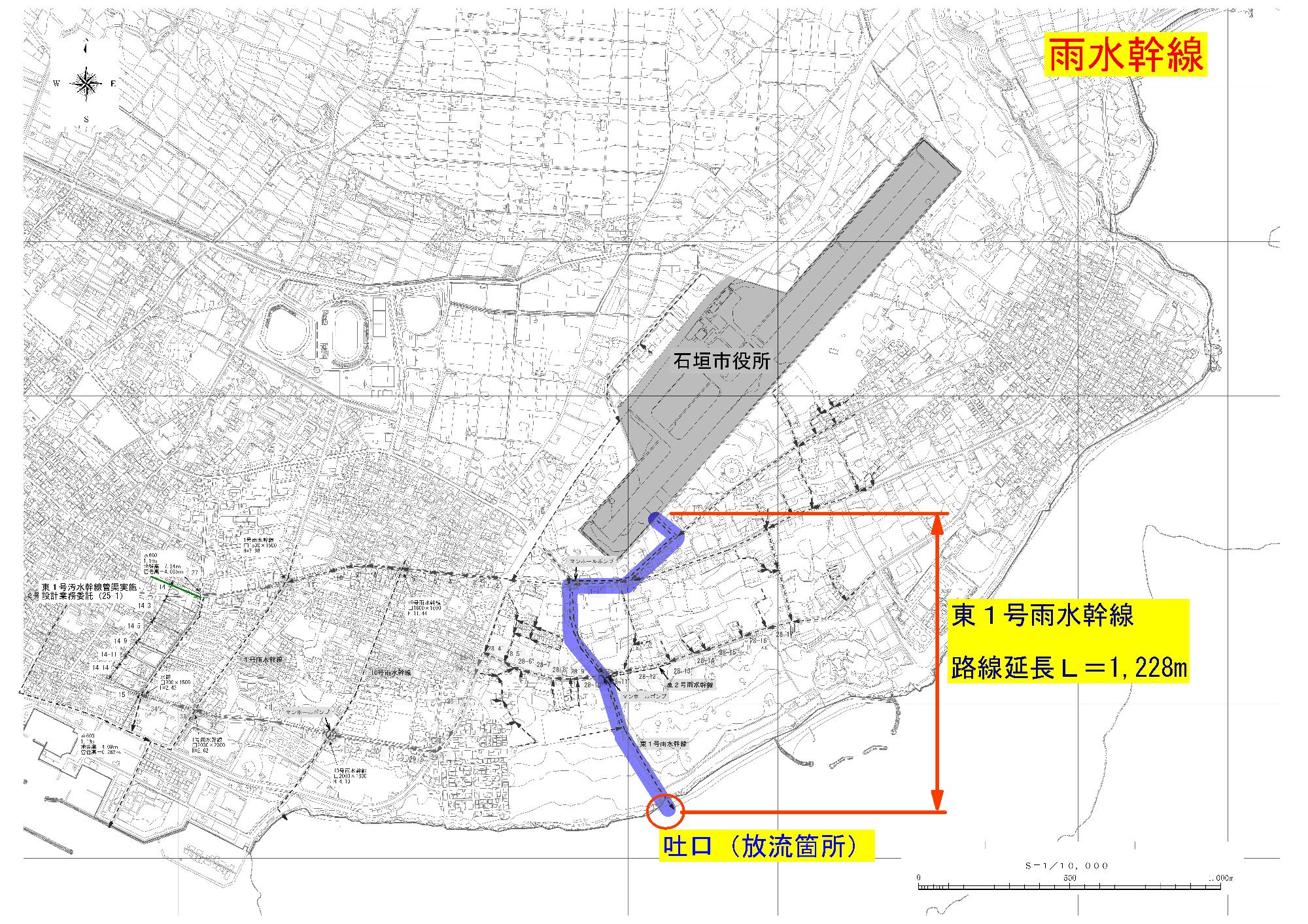

雨水函渠幹線工事 ・・・ 令和7年着手予定
※工事につきましては、海側から順次進めますので、雨水函渠が布設された部分から順次冠水について解消される見込みとなっております。

更新日:2023年12月04日
